  • 重庆市涪陵区水利局关于重庆市涪陵区杉树湾片区大半山建筑石料用灰岩矿山(扩建)项目水土保持方案准予行政许可的决定
  • 发文字号
  • 涪水许可〔2022〕19号
  • 有 效 性

重庆市涪陵区水利局关于重庆市涪陵区杉树湾片区大半山建筑石料用灰岩矿山(扩建)项目水土保持方案准予行政许可的决定
字 号:

重庆市涪陵区大业建材有限公司:

你单位送交的《重庆市涪陵区杉树湾片区大半山建筑石料用灰岩矿山(扩建)项目水土保持方案报告书》收悉。经审查,该方案符合法定条件,决定准予行政许可。

一、水土保持方案总体意见

   (一)同意建设期水土流失防治责任范围为291100m2

   (二)同意水土流失防治执行西南紫色土区建设生产类项目一级标准。

   (三)同意水土流失防治目标为:水土流失治理度97%,土壤流失控制比1.0,渣土防护率92%,表土保护率92%,林草植被恢复率97%,林草覆盖率25%。

   (四)同意水土流失防治分区及措施布设。

   (五)同意建设期水土保持补偿费为269920元(因本项目扩建前业主已于2018年10月对其中98300m2区域范围缴纳了水土保持补偿费137600元,因此本次建设期水土保持补偿费实际计征面积为192800m2)。生产期水土保持补偿费按《重庆市物价局重庆市财政局重庆市水利局关于水土保持补偿费收费标准的通知(渝价〔2017〕81号)》文件规定缴纳。

二、你单位在项目建设中应全面落实水土保持法的各项要求,并重点做好以下工作:

   (一)按照批准的水土保持方案,做好水土保持后续设计,加强施工组织和管理工作,切实落实水土保持设施与主体工程同时设计、同时施工、同时投产使用的“三同时”制度。

   (二)严格按方案要求落实各项水土保持措施。各类施工活动要严格限定在用地范围内,严禁随意占压、扰动和破坏地表植被。做好表土的剥离和弃渣综合利用。工程弃土应当堆放在水土保持方案确定的合规的专门存放地,并采取措施保证弃渣安全,不产生新的危害。根据方案要求合理安排施工时序和水土保持措施实施进度,做好临时防护措施,严格控制施工期间可能造成的水土流失。

   (三)切实做好水土保持监测工作。

   (四)落实并做好水土保持监理工作,确保水土保持工程建设质量和进度。

   (五)请在项目开工前及时缴纳水土保持补偿费。

三、本项目的地点、规模如发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更,应补充或修改水土保持方案报我局审批。

四、本项目实施后,业主单位必须自行组织或委托第三方机构对水土保持设施进行分期验收和完工验收,明确验收结论,公开验收情况,向我局报备分期验收和完工验收材料。

五、本行政许可有效期为三年,自签发之日起计算。期满后,若该工程未开工建设,本许可决定自行失效。


附件:

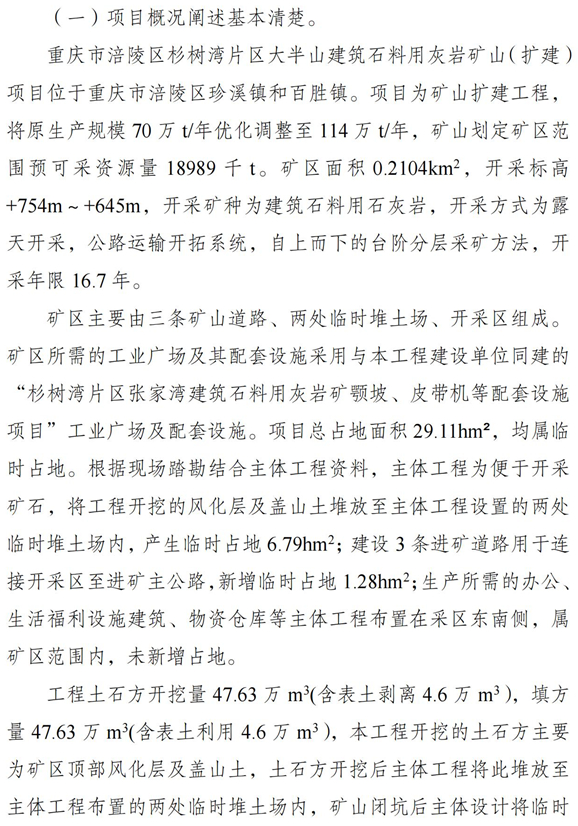

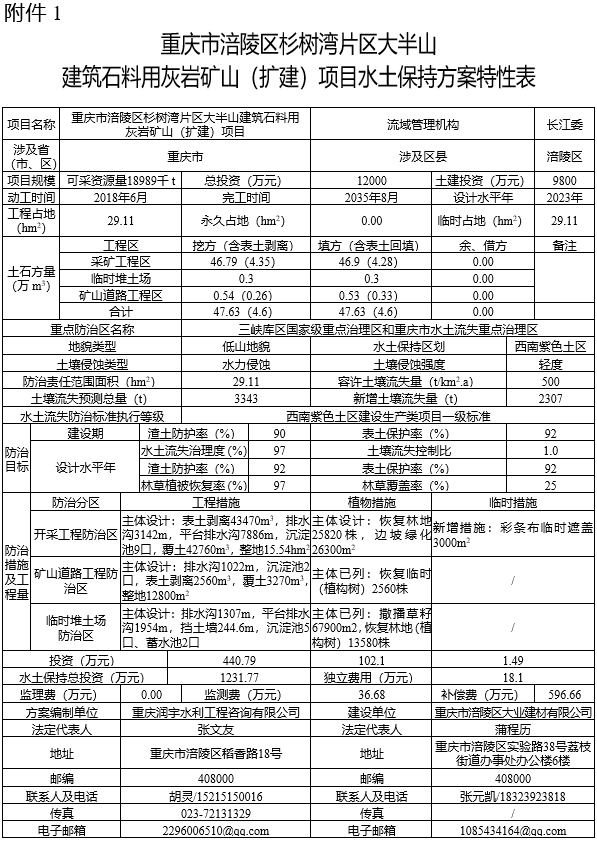

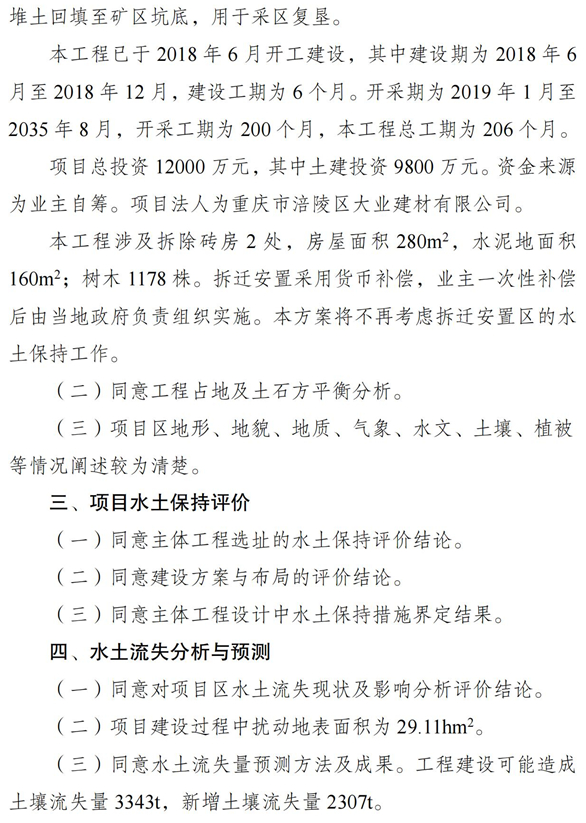

1. 重庆市涪陵区杉树湾片区大半山建筑石料用灰岩矿山(扩建)项目水土保持方案特性表

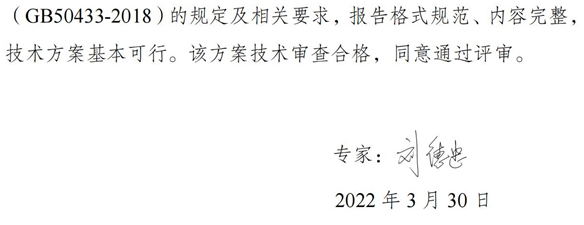

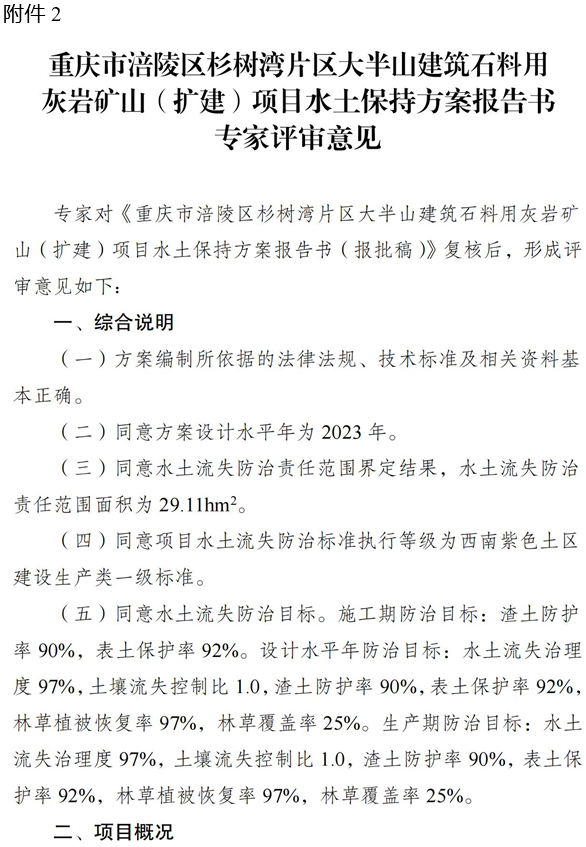

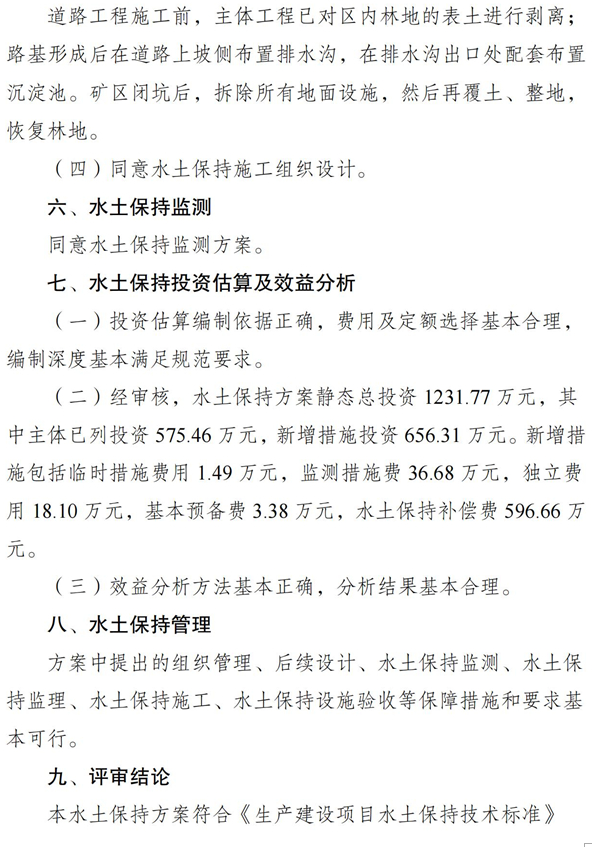

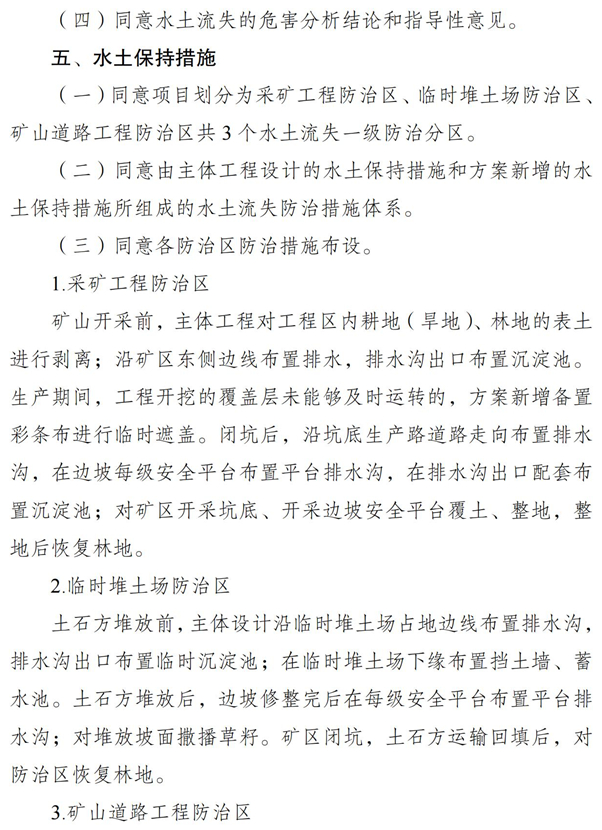

2. 重庆市涪陵区杉树湾片区大半山建筑石料用灰岩矿山(扩建)项目水土保持方案报告书专家评审意见



重庆市涪陵区水利局   

2022年3月31日     
