鼎龙钛工(重庆)化工有限公司:
你单位送交的《年产50万吨氯化法钛白粉项目(一期7万吨,二期13万吨,三期30万吨)一期工程水土保持方案报告书》收悉。经审查,该方案符合法定条件,决定准予行政许可。
一、水土保持方案主要指标及内容
(一)建设期水土流失防治责任范围为177048m2。
(二)水土流失防治执行西南紫色土区建设类项目一级标准。
(三)水土流失防治目标为:水土流失治理度97%,土壤流失控制比1.0,渣土防护率92%,林草植被恢复率97%,林草覆盖率15%。
(四)水土流失防治责任范围分为主体工程建设防治区、预留用地防治区、河道及边坡工程防治区等3个防治区;防治措施包括表土剥离、排水沟、边坡绿化、植草护坡等。
(五)建设期水土保持补偿费为247867.2元。因该地块在重庆市白涛化工园区开发(集团)有限公司申报的白涛工业园区年产40万吨氯化法钛白粉项目场平工程水土保持方案中已经计征了水土保持补偿费,所以本次不再重复征收。
二、你单位在项目建设中应全面落实水土保持法的各项要求,并重点做好以下工作:
(一)按照批准的水土保持方案,做好水土保持后续设计,加强施工组织和管理工作,切实落实水土保持设施与主体工程同时设计、同时施工、同时投产使用的“三同时”制度。
(二)严格按方案要求落实各项水土保持措施。各类施工活动要严格限定在用地范围内,严禁随意占压、扰动和破坏地表植被。做好表土的剥离和弃渣综合利用。工程弃土应当堆放在水土保持方案确定的合规的专门存放地,并采取措施保证弃渣安全,不产生新的危害。根据方案要求合理安排施工时序和水土保持措施实施进度,做好临时防护措施,严格控制施工期间可能造成的水土流失。
(三)切实做好水土保持监测工作。
(四)请做好水土保持工程施工监理。
(五)请在项目开工前及时缴纳水土保持补偿费。
三、本项目的地点、规模如发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更,应补充或修改水土保持方案报我局审批。
四、本项目完工后业主单位必须自行组织或委托第三方机构开展水土保持设施验收,明确验收结论,公开验收情况,并向我局报备验收材料。
五、本行政许可有效期为三年,自签发之日起计算。期满后,若该工程未开工建设,本许可决定自行失效。
附件:

1.年产50万吨氯化法钛白粉项目(一期7万吨,二期13万吨,三期30万吨)一期工程水土保持方案特性表

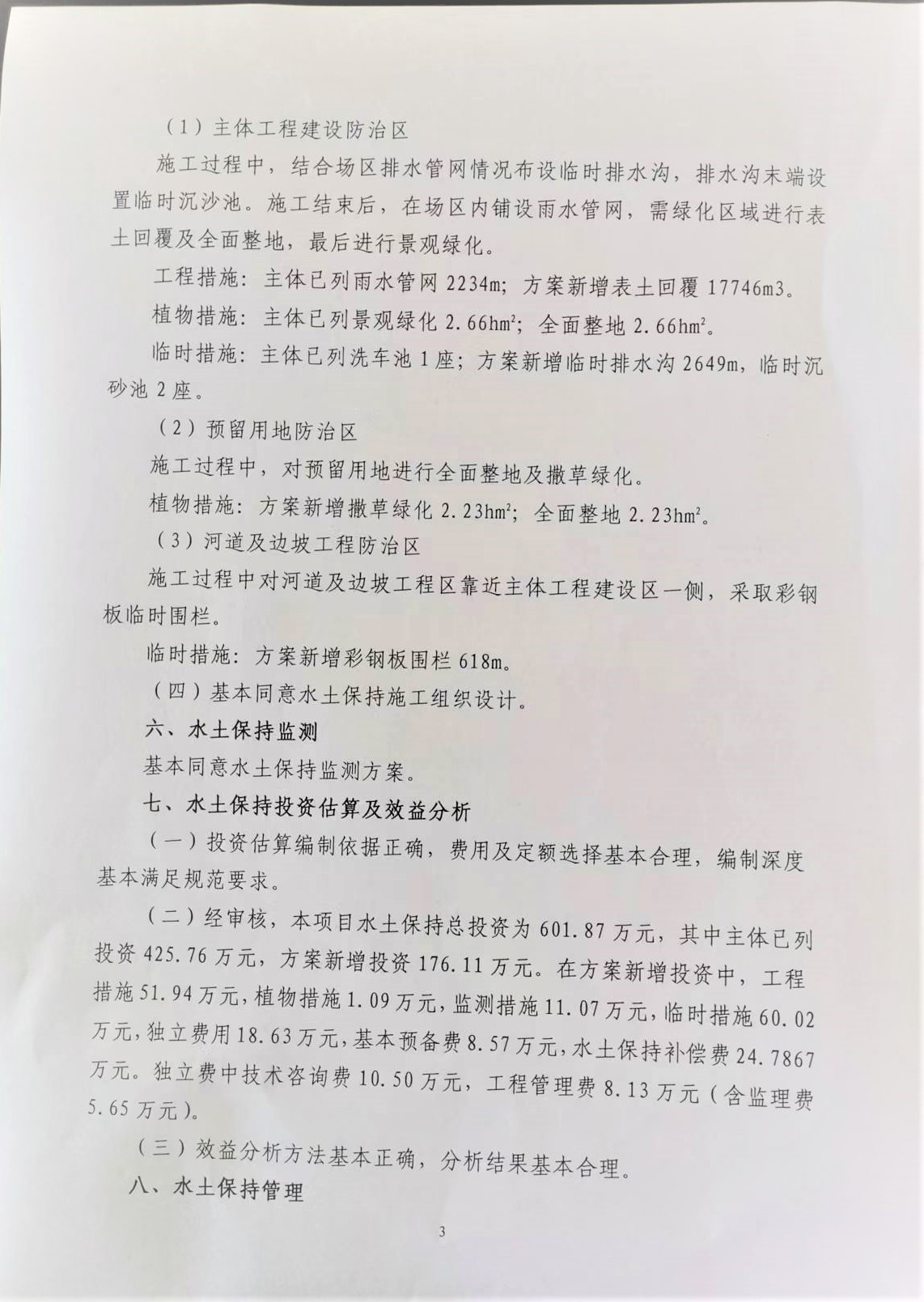

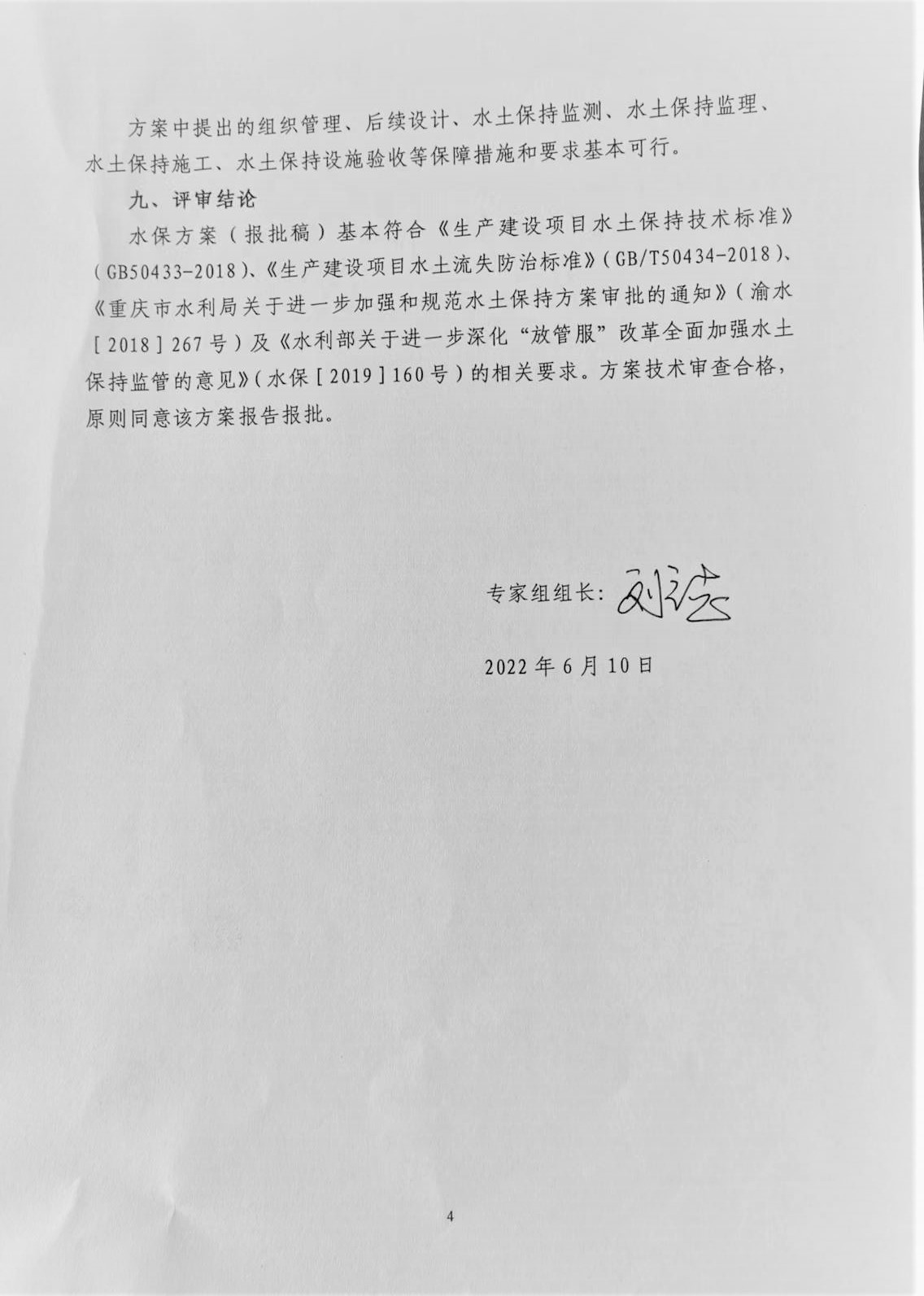

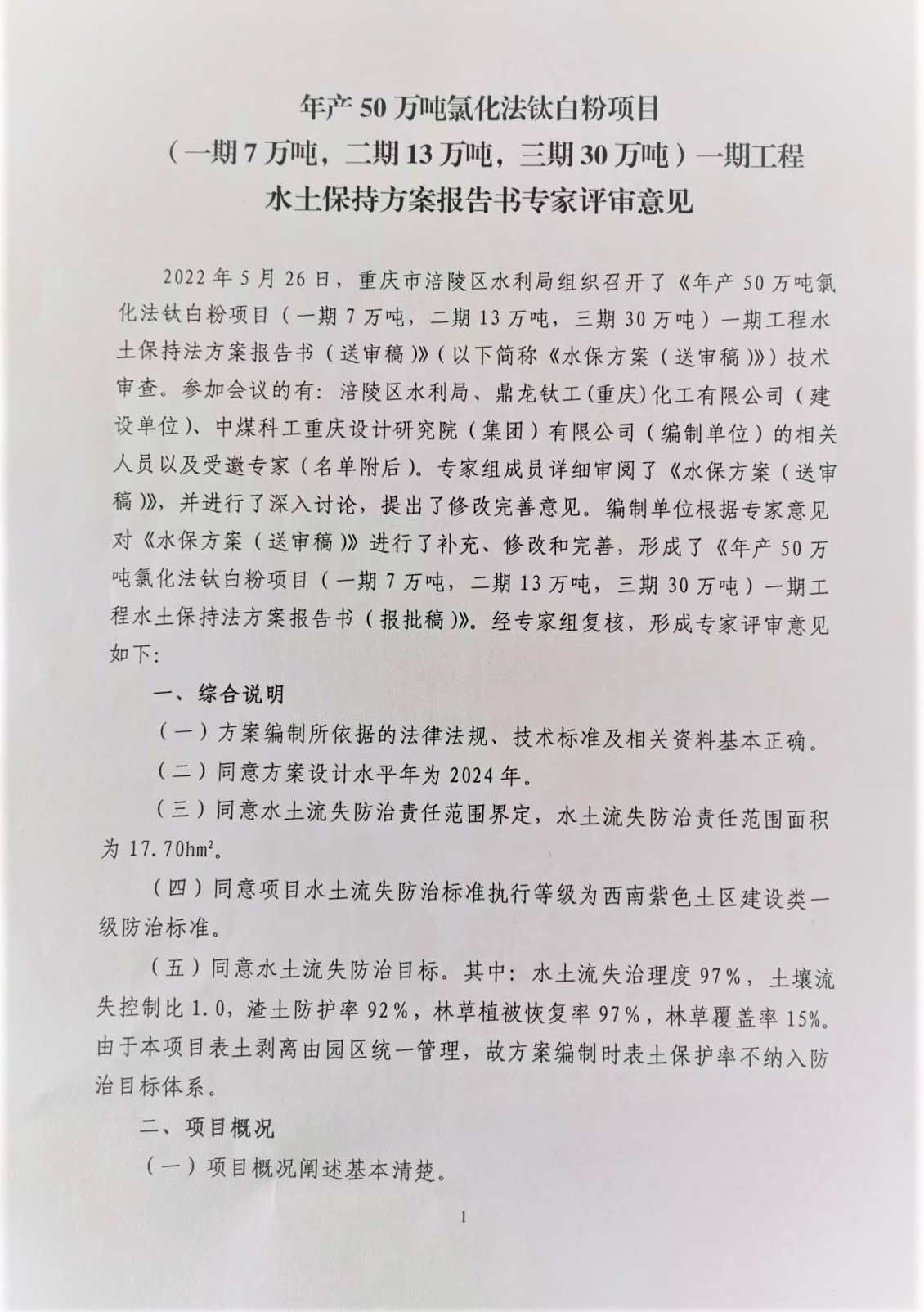

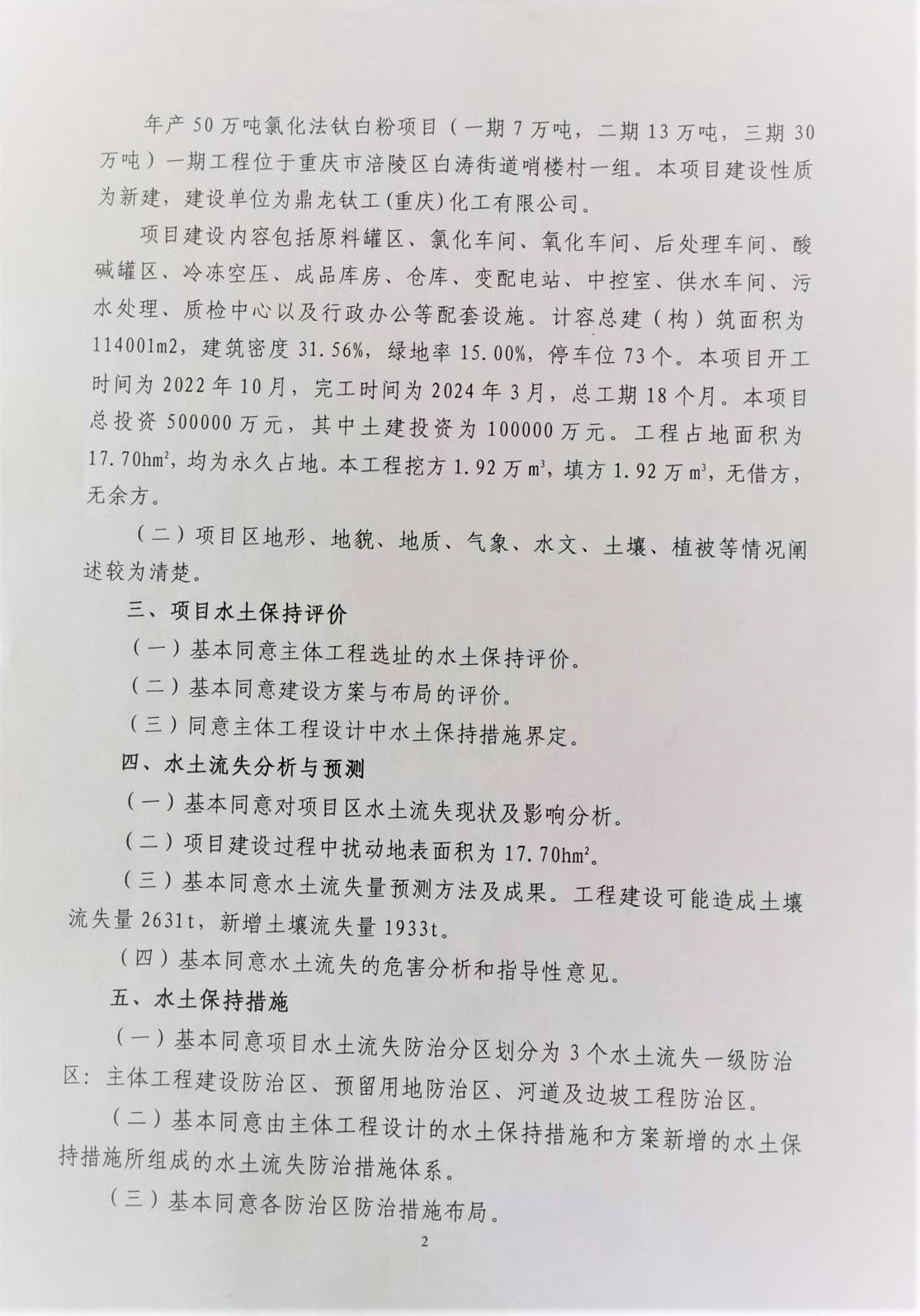

2.年产50万吨氯化法钛白粉项目(一期7万吨,二期13万吨,三期30万吨)一期工程水土保持方案报告书专家评审意见
重庆市涪陵区水利局
2022年8月2日
